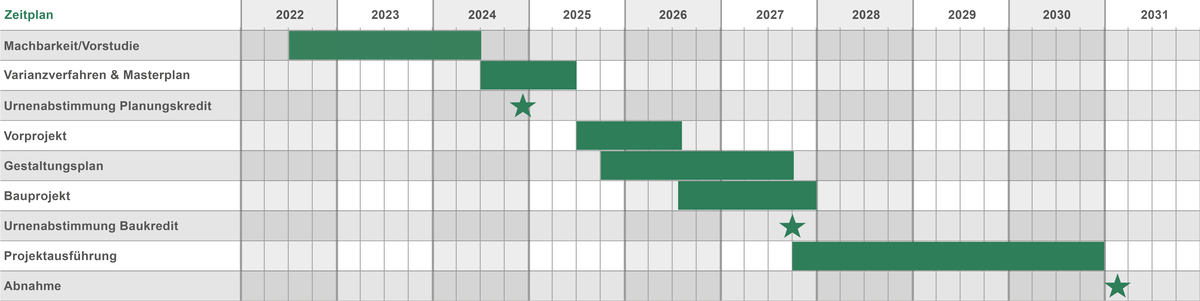

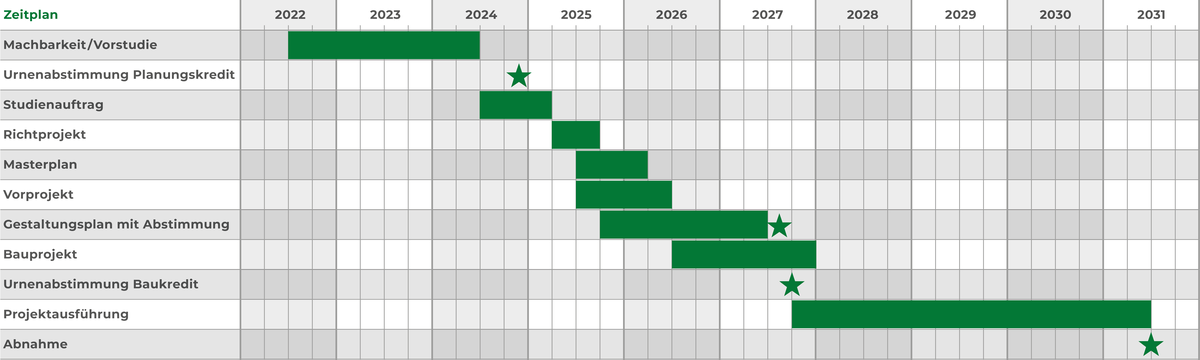

Die strategische Planung wurde im Mai 2022 abgeschlossen, die Vorstudie termingerecht im Mai 2023.
-
Um für die Arealentwicklung und die Gestaltung der Anlage die beste Lösung zu finden, hat die KEZO 2024 einen Studienauftrag durchgeführt. Im Vordergrund standen eine hohe städtebauliche Qualität, eine ansprechende Architektur sowie ein Anlagenlayout, das optimale Abläufe für Betrieb und Wartung sicherstellt.
-
Das Siegerprojekt wurde anschliessend zu einem Richtprojekt weiterentwickelt, aus dem 2026 als vereinfachte Version der Masterplan entstanden ist.
-
Im nächsten Schritt überarbeiten die KEZO und die Gemeinde Hinwil den bestehenden privaten Gestaltungsplan für das Areal. Dieser gelangt voraussichtlich Ende 2026 in die öffentliche Auflage und wird Mitte 2027 der Hinwiler Gemeindeversammlung zur Abstimmung vorgelegt.
-
Geplant ist, dass alle 36 Zweckverbandsgemeinden im zweiten Halbjahr 2027 an der Urne über den Baukredit abstimmen werden.
-
Die Inbetriebnahme findet gemäss aktueller Planung Mitte 2031 statt. Der Betrieb der heutigen Anlage ist bis zu diesem Zeitpunkt möglich, womit die Entsorgungssicherheit in der Region jederzeit gewährleistet ist. Die Fernwärmelieferung kann in der bestehenden Anlage bei Bedarf erhöht werden.
